聞令而動 全力搶險 保通保暢——成綿復線(成綿向)K101路段主線沉降開裂處置紀實

返回
列表

時間回到1月24日(農歷大年初三),正值春節大假,根據成德綿公司春運保通保暢工作要求,工作人員在養護巡查時發現,成綿復線(成綿向)K101路段主車道出現約30米長的縱向開裂且有錯臺沉降情況,高差達5厘米左右,已對過往車輛通行形成安全隱患。


險情就是命令。成德綿公司第一時間啟動春運保通保暢應急預案,組織人員對該路段進行現場安全提示布設,并通過相鄰路段可變情報板及四川交通廣播發布安全行車提示,公司值班領導帶領相關人員到現場查看。經現場踏勘,是因原地方政府投建的高新區互通匝道水溝與主線水溝未順接,導致該路段主線與匝道之間的匯水直接通過路基底部順原地形排泄,地表水排泄過程中形成管涌帶走路基填筑底部顆粒,使路基填筑體空隙逐漸變大,產生路基變形。由于正值春節大假期間,車流量特別大,為確保成綿復線高速的營運安全與道路暢通,公司庚即組織養護單位對該處裂紋進行臨時應急搶修灌縫處治,以防止裂紋進一步擴大。

在完成臨時灌漿處置后,成德綿公司組織工程養護處和路產安全處相關人員,并邀請四川路橋相關部門及設計單位相關人員等對該段病害進行現場踏勘。在隨后召開的永久方案專題會議上,結合現場病害情況與設計單位意見,擬采用在右側凹地貌填料填平、護坡反壓坡腳及沉降路面恢復的方案,涉及填料大約1500立方米。

確定方案后,成德綿公司組織專班,緊急安排在外休假人員返回公司,全力組織對該路段的路面恢復搶險作業。由于春節大假剛過,養護單位面臨現場施工人員及材料組織困難的問題,公司領導及相關部門,積極會商、主動協調,最終確?,F(xiàn)場施工倒班人員到位,搶險所需填料運送及時。施工期間,由于正是節后返程高峰,車流較大,為保障保通保暢與施工的安全,鑒于該路段處于上坡、匝道、彎道及長下坡道之間,公司相關領導多次協調一路三方召開現場會,對可能出現的交通擁堵情況進行分析預判,實現了施工期間該路段減速車流無一起交通事故發生。

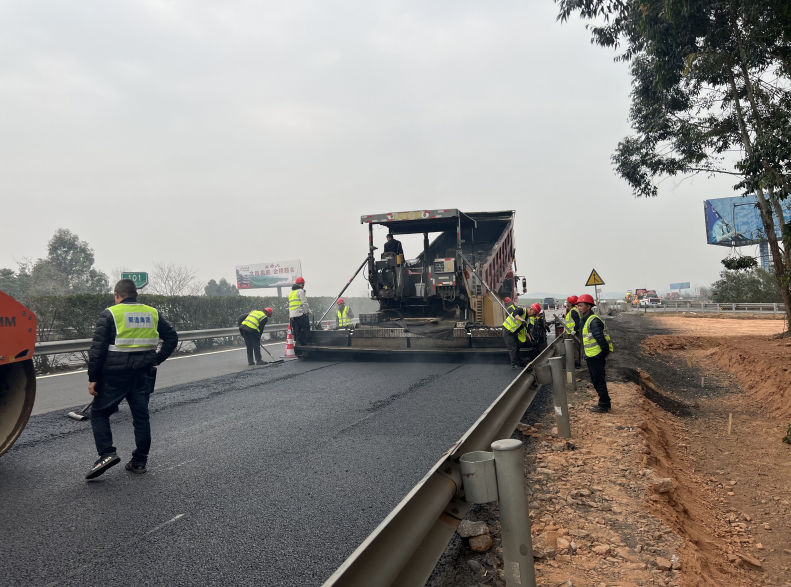

時間就是速度,保暢更是責任。在公司領導及有關部門的精心組織協調下、在一路三方的大力協助下,通過養護單位的辛苦努力,在2月5日完成凹地填平及護坡反壓后,2月6日歷時12個小時加班加點完成路面銑刨鋪筑等工作,比原設計時間提前5天完成,及時消除了安全隱患,順利開放交通。

下一步,成德綿公司將繼續圍繞保通保暢的主題,持續深化日常安全巡查、不斷強化安全風險的應急處治措施,確保成綿復線的平安、暢通,服務于人民群眾的美好出行。
