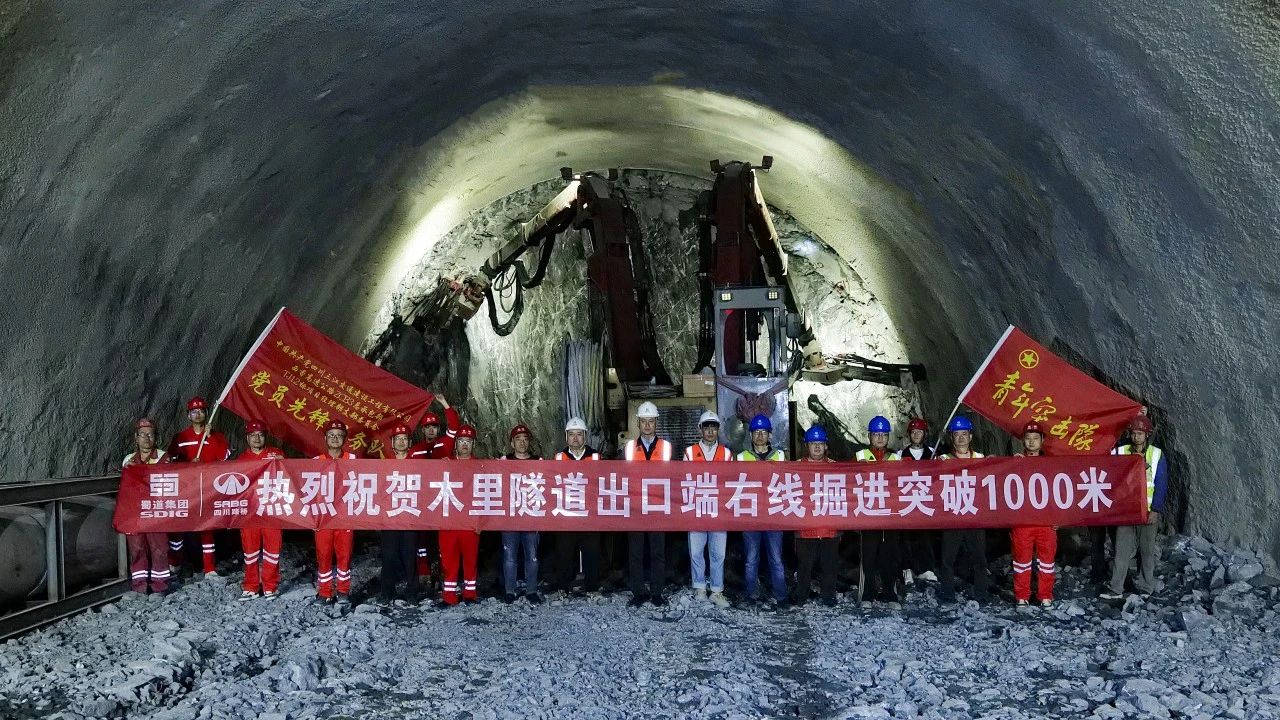

4月27日,由路航公司承建的西香高速木里隧道出口端右線成功掘進突破1000米,標志著項目隧道建設取得階段性成果,為后續工程推進奠定堅實基礎。

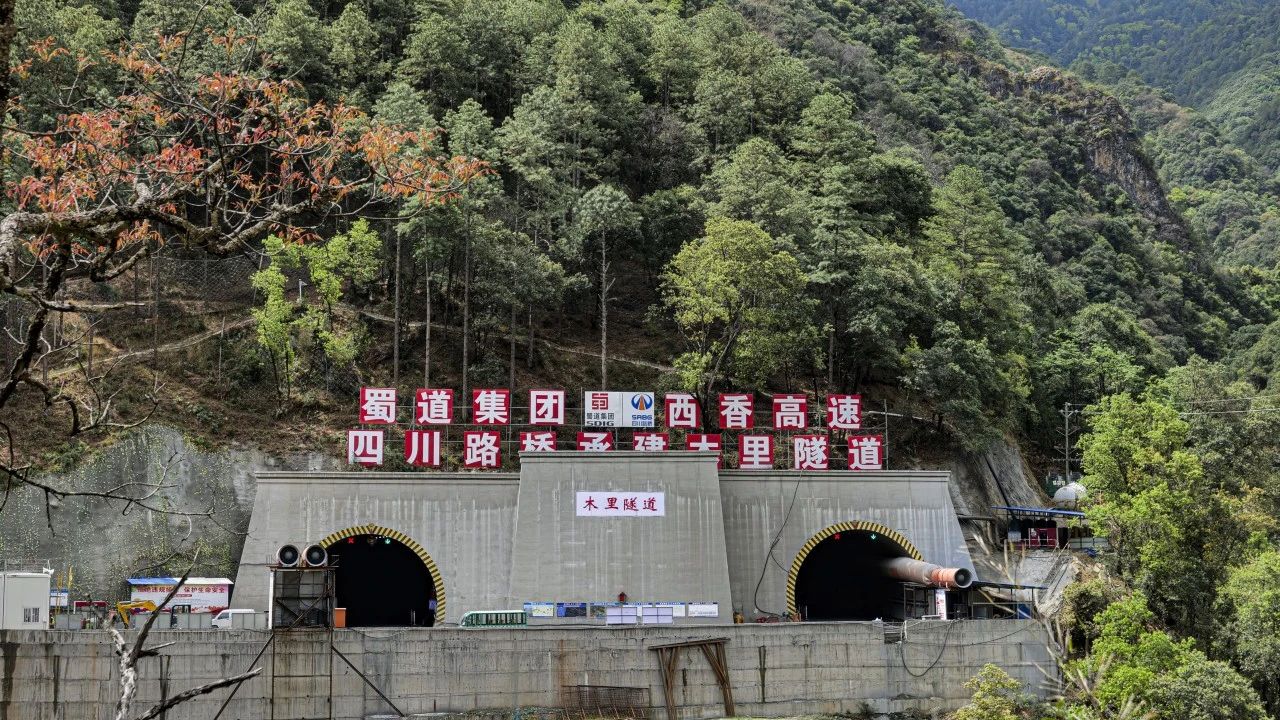

西香高速木里隧道起于鹽源縣長柏鎮境內,止于木里縣后所鄉境內,屬于西香高速木里支線。全長11825米(其中四川路橋路航公司承建出口段長5912.5米),最大埋深約1253米,圍巖主要以Ⅳ、V級圍巖為主,占比78.6%,且地處木里—鹽源地震區,存在斷層、褶皺、巖溶、巖爆、涌水等不良地質,集“長、大、險、難”于一身,是西香高速“九大超級工程”之一。
為應對不良地質,項目團隊嚴格遵循“管超前、嚴注漿、短進尺、弱爆破、少擾動、勤測量、緊封閉”的施工原則,積極應用“三維立體”超前地質預報系統,綜合運用TSP地震波探測、地質雷達掃描、超前鉆探等技術,對掌子面前方巖層展開全方位“CT掃描”,并建立起“預報-會商-施工-反饋”工作機制,實時調整圍巖襯砌類型、超前支護參數,精準控制掌子面開挖進尺,有效降低了隧道坍塌風險。
掘進過程中,項目團隊堅持“機械化換人、智能化減人”理念,先后引進雙曲臂鑿巖臺車、智能拱架一體化臺車等設施設備12臺(套),使得立架工序班組由傳統的9人減少至3人,作業時間由3小時縮短至1.5小時,在降低施工風險的同時,有力提升了隧道施工質量和效率。項目團隊還大力推廣運用光面爆破技術,實時根據掌子面圍巖情況對爆破參數進行動態調整,做到“因癥施治”,有效控制坍塌風險,確保施工過程安全穩定,并且相較傳統爆破技術,單循環每進尺3米降低成本約2000元,且有力確保了隧道開挖面的安全穩定。同時,項目團隊積極推行“油改電”設備應用,目前共計投入電動裝載機、電動罐車13臺(套),顯著降低了能源消耗。
西香高速木里支線作為貫通涼山州木里縣的首條高速公路,建成后,涼山州鹽源縣至木里縣兩地通行時間將由原來的2.5小時左右大幅縮短至約1小時,將成為木里融入安寧河流域發展區最便捷的經濟通道,結束木里縣不通高速的歷史。
